部品が入りません。図面では入っています。現物では入りません。製作を担当した職人はすでに帰り、納期は今日です。図面と現物が対立した場合、その日の現場では現物が勝ちます。

こういうとき、手を動かせる人は頼りになります。ただし「何とか納めた」を武勇伝で終わらせると、次の現場でも同じ穴を削ることになります。現場対応力は、その場を救う力と、再発を止める力の両方です。

切る、削る、穴を広げる判断をどこまで現場で行い、何を持ち帰るべきかを整理します。

01

図面どおりなのに、入らない

原因は加工公差、塗膜厚、部品の個体差、図面の読み違い、旧版混在など複数あります。最初にするのは誰が間違えたかを決めることではなく、どこが何ミリ干渉し、周囲にどんな影響があるかを測ることです。

図面、現物、納品部品の三つを並べ、基準面と穴位置を確認します。焦って最初の干渉箇所だけ削ると、奥で別の部材へ当たり、戻せない変更を増やします。

まず現物と図面を同じ基準面から測り、どこで差が出たかを切り分けます。部品寸法、穴位置、塗膜厚、現場側の開口、組立順を一つずつ確認します。焦って全周を削る前に、干渉が一点なのか、前提寸法が違うのかを見ます。

02

職人は帰った。納期は今日

時間がないと、相談の手順を飛ばしたくなります。しかし構造や電気、安全に関わる変更は、現場の勢いだけで決められません。連絡が取れる責任者、メーカー、製作担当へ、写真と寸法を添えて判断を求めます。

「ボタンが入りません」
「図面では入っています」
「現物では入りません」

短い連絡でも、現状、提案、影響、期限の四点がそろえば判断しやすくなります。

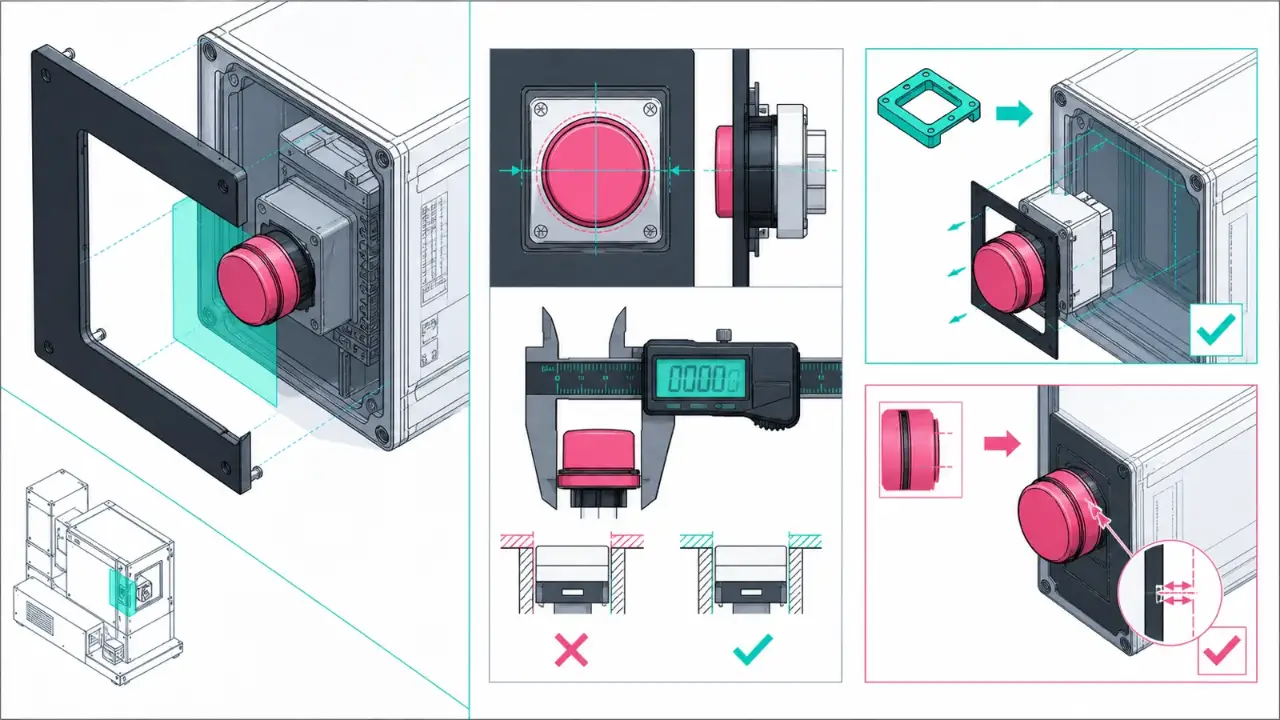

操作盤の開口よりわずかに大きい部品を前に、現場で加工範囲を寸法確認する手元
現物を測り、変更範囲と周辺への影響を確かめてから手を動かします。

納期が今日でも、最初に作業を止め、変更できる人と承認者を確認します。電話へ出ない職人を責めても穴は広がりません。現物の写真、測定値、必要なクリアランスをそろえ、その場で直す案と持ち帰る案の時間とリスクを比べます。

03

現場では役割の境界が溶ける

設計者が穴を広げ、施工担当が図面を直し、営業が部品を探す。納期前の現場では役割が重なることがあります。助け合いは必要ですが、誰でも何をしてよい状態とは違います。

作業資格、設備管理のルール、保証条件を越えない範囲を確認します。自分でできることと、自分が決めてよいことを分けると、善意の対応が新しい危険を生みにくくなります。

施工担当が加工を手伝い、デザイナーが養生し、管理者が搬入を誘導することはあります。ただし、誰でも何でも変更してよいわけではありません。安全、構造、法令、保証へ関わる箇所は担当へ戻し、意匠調整の範囲だけを現場で決めます。

04

切る、削る、穴を開ける判断

現場加工は、外して交換できる部品から検討します。本体側を削るよりブラケットを作り直す、仕上げ面へ穴を開けるより裏側の金物を調整するなど、やり直せる案を先に選びます。

加工前後の寸法、強度、防錆、見え方、保証への影響を確認します。数分で削れても、その切断面を誰が仕上げ、錆を止めるかまで決まらなければ完了ではありません。

なお、不可逆な加工を最小限にする判断順序は一度の確認で永久に確定するとは限りません。現場変更、材料変更、数量変更があれば前提も動きます。変更連絡には影響箇所を添え、済んだ確認をどこまでやり直すか判断できるようにします。

切る、削る、穴を広げる前に、強度、見える面、表面処理、交換可能性を確認します。長穴にすれば納まっても、固定力や位置精度が下がる場合があります。加工後に戻せない変更ほど、小さく削り、都度仮組みし、写真と寸法を残します。

05

その場で直してよいもの、戻すべきもの

化粧カバーの軽微な調整と、荷重を受けるフレームの変更は同じではありません。安全、法令、電気、防水、構造へ触れる変更は、納期より優先して正式な判断へ戻します。

現場で直す基準を「早いかどうか」ではなく、「影響範囲を把握でき、検証でき、記録できるか」で決めます。不明なものを削って確かめる方法は、試作では使えても納品物には使えません。

コストを比べる場合も、安全と品質と再現性で現場修正の可否を分けることだけの単価で決めません。手直し、現場滞在、再輸送、保守まで含めた総負担を見ると、設計時の小さな余白や試作が安い保険になる場面は少なくありません。

安全と品質と再現性で現場修正の可否を分けることの条件を厳しくしすぎると、別の工程へ無理が移ることもあります。余白を増やせば外形が大きくなり、部品を分ければ継ぎ目が増えます。局所的な正解ではなく、全体の負担が最も小さい案を探します。

数mmの化粧カバー調整と、構造フレームの切断は同じ「現場対応」ではありません。安全性、保証、仕上がり、再加工設備、納期を比較し、現場で直す上限を決めます。戻す勇気が必要な変更を、時間がないという理由だけで不可逆に進めません。

06

応急処置を正式な仕様へ残さない

その場のワッシャー追加や穴拡張で納まっても、変更が記録されなければ次回の製作は旧図面へ戻ります。保守担当も、現物だけが違う理由を知らずに困ります。

赤入れ図、写真、変更理由、承認者、使用部材を残し、正式図面と部品表を更新します。応急処置を無かったことにするのではなく、再現すべき仕様か、次回は不要にする修正かを分けます。

レビューでは、応急対応を図面と部品表へ反映することを設計者以外の人に説明してもらう方法も有効です。説明できない箇所は資料の情報が不足している可能性があります。作る人、運ぶ人、使う人の順に読み替えると、同じ図面から別の抜けが見つかります。

検品項目には、応急対応を図面と部品表へ反映することが満たされているかを観察できる方法を書きます。「問題ないこと」では判定できません。寸法、写真、動作、見本との比較など、合否を同じ基準で見られる言葉へ変えます。

仮固定、スペーサー追加、現場合わせの穴を使ったら、引渡し前に正式な納まりへ更新します。応急処置の写真と寸法を図面へ戻し、次回製作データから旧寸法を消します。「今回はこれで」は、記録しないと次回もそのまま来ます。

07

現場対応力とは、次回の失敗を減らす力

納期に間に合わせた判断は価値があります。ただし同じ問題を再び現場の工夫へ任せるなら、組織としては一歩も進んでいません。原因を分類し、寸法基準、検品、版管理のどこを変えるか決めます。

現場で使った工具や調整量も、次の試作条件になります。「直せた人」を称えるだけでなく、「直さなくてよい図面」を作るところまでが、対応の続きです。

納期当日の判断順序

  • 現状把握:図面と現物の基準点を合わせ、干渉位置と差分寸法を写真付きで記録する。確認した資料名と日付も残します。
  • 影響確認:加工したときの強度、電気、防水、仕上げ、保証への影響を洗い出す。数値だけでなく判断した理由を添えます。
  • 承認:現状・提案・影響・期限を責任者へ伝え、口頭判断も後で記録へ残す。未確定なら担当者と回答期限を記します。
  • 可逆性:交換できる部品、追加金物、調整可能箇所から解決案を検討する。現物で再確認するタイミングを決めます。
  • 仕上げ:切断面や穴の防錆、面取り、色補修までを作業範囲に含める。変更時に影響する次工程も併記します。
  • 図面反映:赤入れと写真を正式図面、部品表、検品基準へ戻し、旧版を止める。納品後に参照できる場所へ保存します。

今日を救う手は必要です。しかし本当に強い現場対応は、明日の現場から同じ作業を消します。直した跡だけでなく、判断した理由まで次の図面へ返します。

作業後は、差が生まれた工程、早く気づけた確認、次回変更する寸法を短く振り返ります。その場を納めた人の技術を英雄譚だけにせず、図面と手順へ戻します。現場対応力は速く削る力ではなく、次は削らなくて済む状態を作る力です。

現場変更の記録には、変更前寸法、実測値、加工した量、使用工具、承認者、仕上がり写真を残します。「少し削った」では次回の製作寸法へ戻せません。穴を2mm広げたのか、部品を1mmずつ両側で削ったのかまで書き、正式図面のどこを更新するか決めます。

納品後の振り返りは、現場の緊張が残っているうちに短く行います。原因が設計、製作、公差、現場条件のどこにあったかを分け、次回の確認タイミングを決めます。その日の対応を称えるだけでなく、同じ担当者がいなくても止められる仕組みへ変えます。

現場で判断する前に、変更が他の部材へ連鎖しないかを確認します。穴を広げれば位置は合っても、隣のカバーがずれたり防水パッキンの掛かりが減ったりします。目の前の干渉だけを消さず、固定、外観、安全、保守の四点へ影響を広げて見ます。

応急対応で納期へ間に合っても、翌営業日に安全性と仕上がりを再点検します。緊急時に見落とした傷や緩みを確認し、必要なら正式な部品へ交換してから対応完了とします。
